С чего начать строительство на участке: подъезд, свет, вода

С чего начать строительство на участке, если пока на нём только трава? Сначала проверьте, где допустимо поставить дом, затем наметьте проезд, места разгрузки и временных коммуникаций. Заявку на электричество подавайте параллельно с подготовкой территории: привезённые материалы сами по себе ещё не означают, что бригада сможет приступить к работе.

Шаг 1. Проверить документы и собрать общий план

Сопоставьте сведения ЕГРН с тем, что купили: границы, вид разрешённого использования, ограничения. Если положение границ на местности вызывает сомнения, до устройства въезда и ограждения пригласите кадастрового инженера.

Запросите градостроительный план земельного участка — ГПЗУ. В нём собраны сведения о допустимом размещении застройки: отступах, разрешённых видах использования, предельных параметрах, красных линиях и зонах с особыми условиями. Сверьте с ним выбранное место дома; при неясных ограничениях обратитесь в уполномоченный орган архитектуры.

Оформление строительства проверьте отдельно. Статья 51.1 Градостроительного кодекса предусматривает уведомительный порядок: перед строительством направляют уведомление и проверяют согласование. Вместе с тем до 1 марта 2031 года часть 12 статьи 70 Закона № 218-ФЗ допускает регистрацию жилого или садового дома по «дачной амнистии» без уведомлений при соблюдении её условий. До работ с фундаментом уточните применимый к вашему объекту порядок; ограничения участка соблюдать нужно в любом случае.

Дальше нужен общий план участка с домом, будущими сетями, источником воды и местом сбора стоков. Для выбора фундамента обсудите с проектировщиком исследования грунта. На том же плане разместите временные зоны: въезд, разгрузку, склад, бытовку, ёмкость с водой. Оставьте доступ туда, где позже будут копать траншеи или обслуживать оборудование.

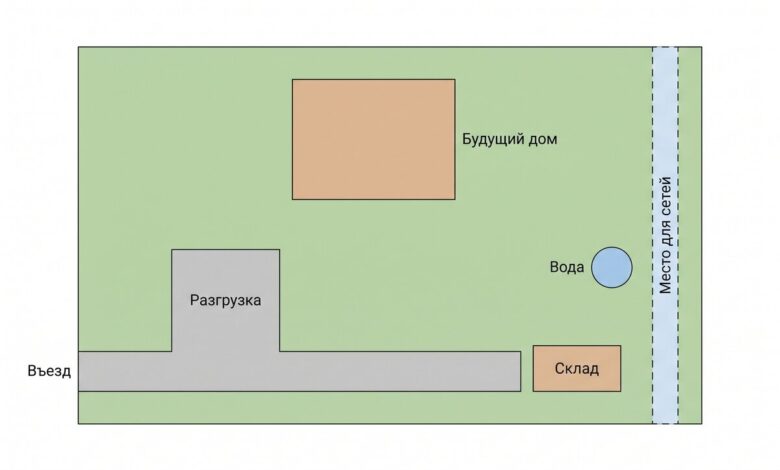

Условная схема размещения дома, проезда, склада и временной воды

Шаг 2. Подготовить подъезд к участку для техники

Проверьте путь от основной дороги до места выгрузки вместе с перевозчиком. Легковой автомобиль проходит там, где длинному грузовику не хватает места на повороте. Отправьте фотографии узких мест и попросите подтвердить маршрут для выбранной машины: с учётом груза, состояния дороги и возможности выехать обратно.

  • За пределами участка: повороты, мостики и трубы через канавы, провода над дорогой, шлагбаумы, ограничения движения. Уточните у владельца дороги или администрации условия проезда тяжёлой техники.
  • На въезде: свободный проём, подход к воротам, перепад высот, состояние переезда через канаву. Условия нового съезда и работ за границей участка выясните до отсыпки.
  • Внутри: путь до места разгрузки, положение будущего котлована, возможность манёвра. Места для автомобиля и для его разгрузки могут не совпадать.

Конструкцию временной дороги поручите подобрать под грунт и ожидаемые нагрузки. Не заказывайте одинаковую толщину щебня «как у соседа»: попросите подрядчика объяснить подготовку основания, уплотнение и отвод воды. Если нужен переезд через канаву, отдельно согласуйте его устройство и сохранение стока. Засыпать канаву ради удобного въезда — плохая замена такому решению.

После дождя осмотрите въезд с подрядчиком: где стоит вода, размягчился ли грунт, сохранился ли сток. До отправки груза подтвердите, что маршрут готов к поставке.

На плане разгрузки учитывайте способ работы: ручную выгрузку, манипулятор или другую технику. Попросите исполнителя отметить место машины и свободное пространство вокруг неё. Если требуется кран, условия его установки и работы рядом с проводами должен проверить исполнитель подъёма.

Для временного помещения на участке полезен чек-лист подготовки площадки: он помогает согласовать подъезд, место подъёмной техники, основание и подключения перед установкой. Эти вопросы решайте до назначения даты привоза бытовки.

Свободный щебёночный въезд и площадка разгрузки на участке

Шаг 3. Решить, откуда взять электричество

Временное электричество на участке может означать разные вещи: питание инструмента от уже оформленного подключения или отдельное временное технологическое присоединение. Сначала обсудите с сетевой организацией, как подключить ваши устройства сейчас и обеспечить питание будущего дома.

Общий порядок задают Правила технологического присоединения, утверждённые постановлением Правительства РФ № 861. Для заявки подготовьте сведения о заявителе и участке, документ о праве на землю, сведения о подключаемых устройствах и требуемую максимальную мощность. Точный комплект сверяйте с формой для своей категории заявителя; заявку можно направить через официальный сайт сетевой организации или Госуслуги.

Мощность определяйте по оборудованию, которое будет работать одновременно: инструменту, насосу, освещению, бытовым приборам. Перечень и пусковые нагрузки обсудите с электриком и подрядчиком.

В условиях подключения проверьте точку присоединения, распределение работ между владельцем участка и сетевой организацией, требования к учёту и срок выполнения мероприятий. До заезда бригады должно быть понятно, кто выполняет работы на участке и когда можно пользоваться электричеством.

Специальная временная процедура описана в разделе VII Правил № 861. Для стационарных устройств она предполагает наличие договора на постоянное присоединение; применимость процедуры выясните у сетевой организации. По пункту 53 заявитель строит линию от существующих сетевых объектов до своих устройств, а сетевая организация готовит свои объекты к подключению. После ввода дома в эксплуатацию питать его по временной схеме для строительных работ нельзя (пункт 52).

Отдельно поручите электрику устройство распределительного щита, защиту линий и прокладку кабелей с учётом воды, движения машин и работы инструмента. Попросите показать, как отключить питание и какие приборы допустимо включать одновременно. Переноска через проезд не должна становиться постоянным решением на весь период стройки.

Если сетевого питания к началу работ ещё нет, согласуйте с бригадой генератор и перечень доступных с ним операций. МЧС рекомендует запускать генератор только на открытом воздухе, вдали от окон, дверей и вентиляционных отверстий, по инструкции изготовителя. Бытовка или сарай не подходят для работающего генератора даже как временное укрытие.

Шаг 4. Выбрать воду для работ и для людей

Потребность в воде уточняйте по этапам и операциям. Спросите подрядчика, какой запас нужен к первому рабочему дню, как быстро его расходуют и требуется ли насос. Для питья и приготовления еды предусмотрите отдельную воду с подтверждённым качеством; технический запас в строительной ёмкости эту задачу не закрывает.

Вариант Что выяснить до выбора Что подготовить
Привозная вода Назначение, объём, доступ машины Ёмкость, наполнение, выдачу воды
Колодец Условия водозабора и место Доступ для работ, исследование воды
Скважина Горизонт и необходимость лицензии Подъезд буровой, питание насоса

Привозную воду удобно рассмотреть для старта, пока постоянное водоснабжение ещё проектируют. Договоритесь о назначении поставляемой воды и повторном наполнении, выберите подходящую для неё ёмкость. Разместите её так, чтобы при следующем привозе не пришлось убирать склад или перекрывать работу техники. Зимой отдельно решите вопрос замерзания и опорожнения системы.

Колодец и скважина требуют проверки условий водопользования. Статья 19 Закона РФ «О недрах» допускает использование подземной воды без лицензии при совокупности условий: в границах своего участка, для личных и бытовых нужд без предпринимательства, с извлечением не более 100 кубометров в сутки. Водоносный горизонт не должен служить источником централизованного водоснабжения и должен находиться выше горизонтов, которые для него используются. Такую воду нельзя продавать или передавать другим лицам.

Лимит расхода — только одно из условий. До бурения или устройства колодца выясните у регионального органа, отвечающего за недропользование, условия использования выбранного горизонта и местный порядок. Глубина соседской скважины или слова «вода только для себя» не подтверждают право работать без лицензии. Если исключение не подходит, сначала решают вопрос оформления недропользования.

У буровой организации попросите указать, какой горизонт предполагается вскрыть и какие сведения об устройстве водозабора она передаст по окончании работ. Место выбирайте с учётом расположения дома, канализации и возможных источников загрязнения, включая соседние.

Роспотребнадзор напоминает: прозрачность, вкус и отсутствие запаха не доказывают безопасность природной воды; достоверную оценку дают лабораторные исследования. До использования собственного источника для питья обратитесь в лабораторию за программой исследования и правилами отбора проб. До получения результатов предусмотрите отдельный питьевой запас.

Шаг 5. Разместить склад и временную постройку

До закупки материалов разделите хранение на открытое и закрытое. По документации поставщика выясните, что хранить под укрытием, что в помещении и на каких опорах. На плане отметьте не только место штабеля, но и подход к нему после начала земляных работ.

Инструмент и расходники удобно собрать в запираемом помещении с понятным порядком выдачи. Бытовку или сборный хозблок выбирайте после определения назначения: склад, место переодевания, отдыха либо проживания.

До привоза согласуйте основание, установку и возможный вывоз постройки. Временное размещение лучше проверить сразу на двух планах: как оно работает во время строительства и что будет здесь после завершения дома. Для некапитального строения разрешение на строительство не требуется по части 17 статьи 51 Градостроительного кодекса, но название «времянка» само по себе этот статус не определяет.

Не забудьте про умывальник, туалет и сбор мусора. Выбранный туалет должен иметь понятный порядок обслуживания и удаления содержимого; место для него согласуйте с размещением водозабора. Подъезд к обслуживаемым ёмкостям оставляйте доступным и после поставки стройматериалов.

Шаг 6. Принять участок перед заездом бригады

Подготовка участка к строительству заканчивается совместным осмотром с исполнителем первых работ. Пройдите маршрут машины, места разгрузки и хранения, точки выдачи воды и питания. Запишите, кто устраняет замечания и кто подтверждает готовность к поставке.

  1. Сверьте размещение дома и временных зон с общим планом.
  2. Получите подтверждение маршрута от перевозчика и условий разгрузки от исполнителя.
  3. Проверьте согласованный источник питания на оборудовании предстоящего этапа.
  4. Убедитесь, что вода привезена либо водозабор готов, а запас можно пополнить.
  5. Покажите бригаде склад, туалет и места сбора отходов.

Если проезд размок, питание не готово или разгрузка перекрывает будущие работы, измените план до отправки машин.

Вопросы и ответы

Можно ли начать с забора?

Сначала уточните границы и маршрут тяжёлых машин. Место постоянных ворот полезно проверить по будущим поставкам; до этого рассмотрите временное ограждение с подходящим проёмом.

Обязательно ли бурить скважину до фундамента?

Для первых работ можно рассмотреть привозную воду, если её количество и качество подходят подрядчику. До устройства постоянного водозабора определите его место и сохраните подъезд для оборудования.

Временный щит означает временное присоединение?

Нет, по виду щита нельзя определить процедуру подключения. Уточните у сетевой организации и электрика, по какой оформленной схеме питаются устройства и что потребуется для будущего дома.

Начинайте с плана, который связывает дом, временный быт и движение техники. К первому заезду должны быть решены конкретные задачи: куда подъедет машина, где окажется груз, откуда возьмут воду и питание. Тогда подготовительные работы действительно дают возможность строить.

Источники

  • Градостроительный кодекс РФ, статьи 1, 51, 51.1 и 57.3.
  • Федеральный закон № 218-ФЗ «О государственной регистрации недвижимости», статья 70, часть 12.
  • Правительство Московской области, «Как оформить градостроительный план земельного участка: ограничения, документы и причины отказа».
  • Правила технологического присоединения, утверждённые постановлением Правительства РФ от 27.12.2004 № 861, разделы II и VII.
  • ПАО «Россети Северо-Запад», «Порядок технологического присоединения».
  • Закон РФ от 21.02.1992 № 2395-1 «О недрах», статья 19; Росприроднадзор, «Что необходимо знать при пользовании участками недр местного значения?».
  • Управление Роспотребнадзора по Республике Мордовия, «Безопасно ли пить воду из колонок и родников?».
  • ГУ МЧС России по Запорожской области, «О чем стоит знать в отопительный сезон».

Добавить комментарий

Ваш адрес email не будет опубликован. Обязательные поля помечены *

Кнопка «Наверх»
